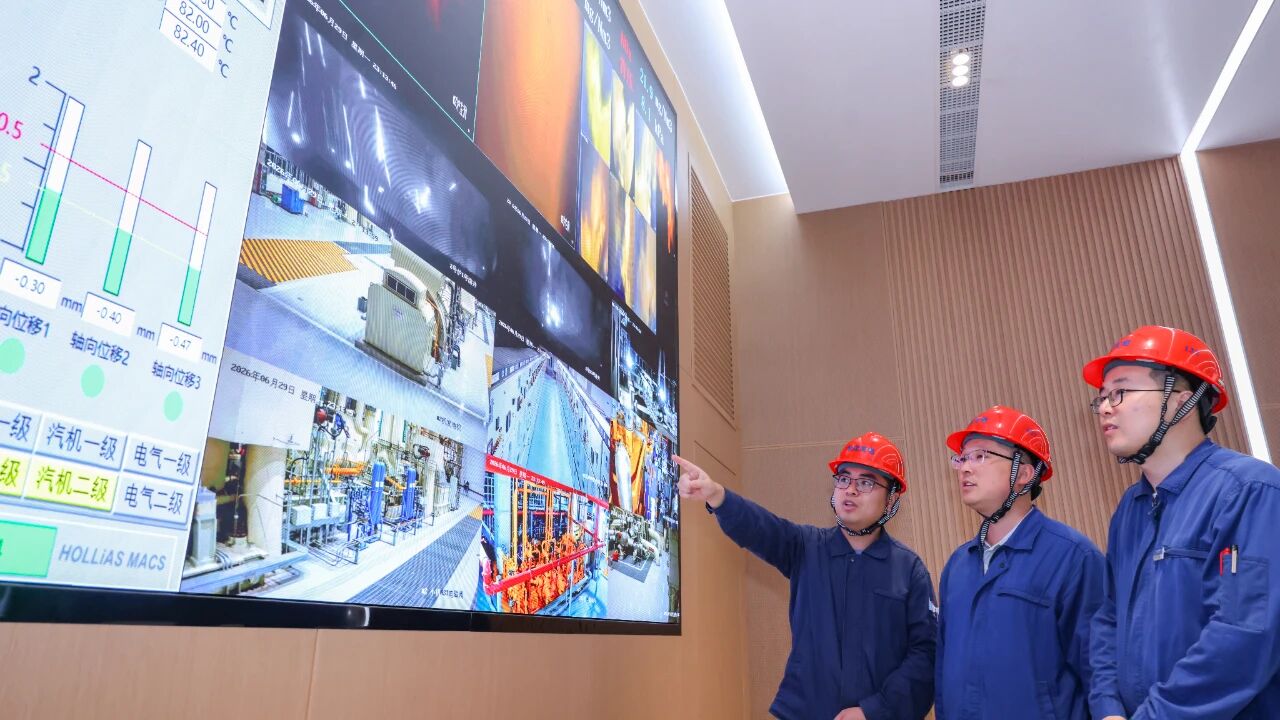

记者7月8日从淮北矿业集团获悉,该公司下属淮北聚能发电有限公司2×660MW超超临界燃煤发电机组项目2号机组已顺利完成168小时满负荷试运行,同步实现投产移交。

据悉,聚能发电项目坐落于淮北市烈山区宋疃镇境内,为安徽省“十四五”能源电力发展规划重要支撑性电源项目。该项目总投资50多亿元,于2024年4月28日开工,是淮北矿业集团2024年“一号工程”。项目引入具有显著节能和改善环境效果的超超临界先进理念,建设高效燃煤发电机组,设计供电标煤耗约为265.3克/千瓦时,机组设计调峰深度高达20%,烟气污染物排放浓度达到超净排放标准。

经过两年多的建设,聚能发电项目2号机组于6月30日完成168小时满负荷试运行,各项技术参数均达到设计要求,自动投入率、保护投入率、主要仪表投入率达100%,试运行期间未出现非计划停机和重大设备故障,正式转入商业运营阶段。接下来,聚能发电公司将有序推进2号机组消缺完善和性能试验工作,确保机组长周期安全稳定运行。
目前,聚能发电项目1号机组试运行准备工作正稳步推进。两台机组全部投运后,年发电量可达59.4亿千瓦时,将有力支撑安徽经济社会发展用电需求,扩大我省煤电一体化规模。(吴永生 周振龙)
